室内、外给水工程验收
建筑给水工程验收分三类:室外给水工程验收、室内给水工程验收、二次给水设施工程验收。其中室内(外)给水工程必须在给水管道安装完毕、隐蔽之前先进行中间验收,方可进行总验收。 |

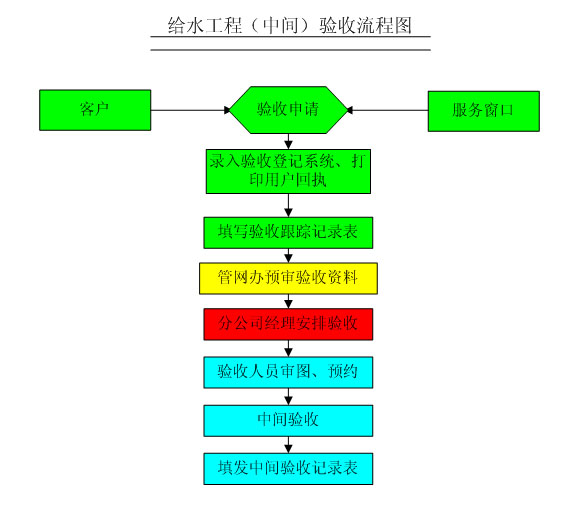

一、室内给水工程验收: 1、中间验收 施工单位到我公司业务窗口(报装办)办理申请验收登记,相关验收资料及表格登录www.zhuhai-water.com.cn下载。 1.1 验收条件及时间 给水管道安装完毕、试压自检合格、验收资料(见附表2)经审查合格,我公司方可安排现场验收。 1.2 验收内容 ① 检验给水管材及合格证明、管材检验报告,施工材料必须符合《珠海市供水工程设计、施工及管材选用规定》及我公司的审图意见。 ② 进行给水管道试压。 ③ 根据《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)、验收表中的检验项目和验收标准、施工图纸及我司的审图意见进行中间验收。

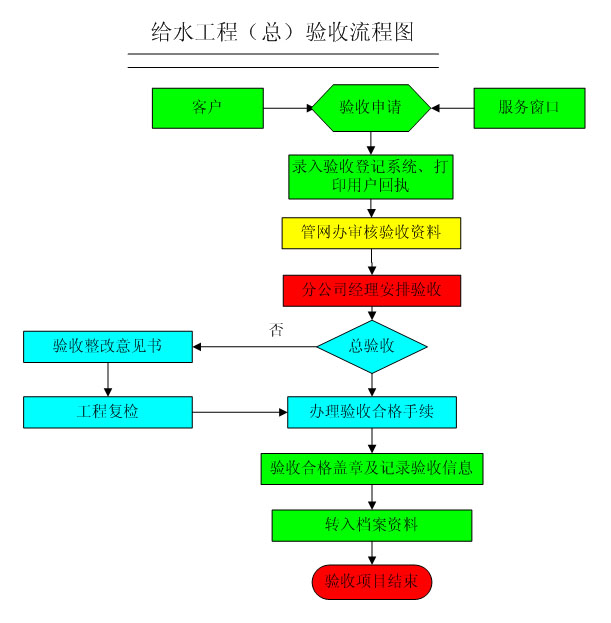

2、总验收 施工单位到我公司业务窗口(报装办)办理申请验收登记,相关验收资料及表格登录www.zhuhai-water.com.cn下载。 2.1 验收条件及时间 施工单位在工程完工、提交室内给水工程竣工资料经审查合格后,我公司方可安排现场验收。 2.2 验收内容 ① 核查中间验收存在问题的整改情况 ② 中间验收时未完成的项目(商住楼需验收水表组)。 2.3 验收合格手续办理 ① 验收合格后,办理相关手续,竣工资料交我公司业务窗口(报装办)存档。 ② 若验收不合格,验收人员提出书面整改意见,施工单位需按要求整改并进行复检。
注:商住楼各用水点(如地下人防、屋顶消防水箱、住宅、商铺、景观等用水点)须分别装表计量。
|
附表1:室内给水工程竣工资料内容
序号 | 内 容 | 要 求 | 中间验收所需提供 | 下载 |
1 | 封面 资料目录 | 上网下载 | √ | |
2 | 施工单位营业执照及资质证书 | 复印件盖章
| √ | |
3 | 给水工程施工合同(含保修书) | 协议书、保修书复印件盖章 | √ | |
4 | 设计修改通知书 | 设计单位盖章 | √ | |
5 | 供水部门图纸审查意见 | 供水部门出具 | √ | |
6 | 材料进场报审表 | 监理公司、供水部门签名盖章 | √ | |
7 | 主要材料购货证明 | 建设、施工、监理、供货四方盖章 | √ | |
| 8 | 隐蔽工程、中间验收(监管)记录表
| √ |
| |
9 | 管材检验报告 | √ | ||
10 | 管道试压自检记录 | 监理公司签名盖章 | √ | |
11 | 管道试压现场记录 | 供水部门验收人员签名 | ||
12 | 管道消毒、冲洗记录 | 监理公司签名盖章 | ||
13 | 管道水质检测报告 | 水质监测部门出具 | ||
14 | 住宅楼水表清单 | 甲方盖章 | ||
15 | 住宅楼水表检验报告 | 技术监督部门出具 | ||
16 | 给水竣工图 | ①给水工程设计说明;②地下室给水平面图;③首层给水平面图;④给水系统图,图件盖竣工图章 | √ | |
17 | 室内给水管道安装工程验收记录表 | 填写相关内容 | √ |
注明:所有资料必须电脑打印,不得随意涂改。
二、室外给水工程验收程序: 1、中间验收 施工单位到我公司业务窗口(报装办)办理申请验收登记,相关验收资料及表格登录www.zhuhai-water.com.cn下载。 1.1 验收条件及时间 给水管道安装完毕(所有管道的接口处不得覆土)、试压自检合格、验收资料(见附表1)经审查合格,我公司方可安排现场验收。 1.2 验收内容 ① 检验给水管材及合格证明、管材检验报告,施工材料必须符合《珠海市供水工程设计、施工及管材选用规定》及我公司的审图意见。 ② 隐蔽工程验收。 ③ 给水管道试压。 ④ 其它根据《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)、《珠海市地下管线管理条例》、验收表中的检验项目和验收标准、施工图纸及我公司的审图意见进行验收。
2、总验收 施工单位到我公司业务窗口(报装办)办理申请验收登记,相关验收资料及表格登录www.zhuhai-water.com.cn下载。 2.1 验收条件及时间 施工单位在工程完工、提交室外给水工程竣工资料经审查合格后,我公司方可安排现场验收。 2.2 验收内容 ① 核查中间验收存在问题的整改情况; ② 中间验收时未完成的项目。 2.3 验收合格手续办理 ① 验收合格后,办理相关手续,竣工资料交我公司业务窗口(报装办)存档。 ② 若验收不合格,验收人员提出书面整改意见,施工单位需按要求整改并进行复检。 |
附表2:室外给水工程竣工资料内容
序号 | 内 容 | 要 求 | 中间验收所需提供 | 下载 |
1 | 封面 资料目录 | 上网下载打印 | √ | |
2 | 施工单位营业执照及资质证书 | 复印件盖章 | √ | |
3 | 给水工程施工合同(含保修书) | 协议书、保修书复印件盖章 | √ | |
4 | 设计修改通知书 | 设计单位盖章 | √ | |
5 | 供水部门图纸审查意见 | 供水部门出具 | √ | |
6 | 材料进场报审表 | 监理公司、供水部门签名盖章 | √ | |
7 | 主要材料购货证明 | 建设、施工、监理、供货四方盖章 | √ | |
| 8 | 隐蔽工程、中间验收(监管)记录表 | √ |
| |
9 | 管材检验报告 | √ | ||
10 | 管道试压自检记录 | 监理公司签名盖章 | √ | |
11 | 管道试压现场记录 | 供水部门验收人员签名 | ||
12 | 管道消毒、冲洗记录 | 监理公司签名盖章 | ||
13 | 管道水质检测报告 | 水质监测部门出具 | ||
14 | 隐蔽工程验收记录 管道测量记录 | 监理公司签名盖章 监理公司盖章 | ||
15 | 管沟开挖、回填验收记录 | 监理公司签名盖章 | ||
16 | 给水总平面竣工图 | 盖竣工图章,图上至少有四个坐标点 | √ | |
17 | 室外给水管道安装工程验收记录表 | 填写相关内容,粘贴给水总平面示意图 | √ |
注明:
所有资料必须电脑打印,不得随意涂改。
联系方式: 服务窗口:水控集团拱北营业厅 验收咨询:8132202 |
